Подписанный акт приёма-передачи означает, что вы приняли квартиру в том состоянии, в котором она есть. Дальше устранение недостатков возможно только в гарантийном порядке, а это существенно дольше и сложнее, чем добиться исправления до подписания. Поэтому приёмка — не формальность на пятнадцать минут, а самостоятельная процедура, к которой стоит подготовиться.
Что взять с собой
- Договор долевого участия с приложениями — в нём описано, что именно застройщик обязан передать
- Рулетка и лазерный дальномер — проверить площадь и геометрию
- Строительный уровень или правило длиной не менее двух метров — проверить плоскость стен и полов
- Электроприбор для проверки розеток — подойдёт зарядное устройство или индикаторная отвёртка
- Фонарь — осмотреть углы, ниши, пространство под подоконниками
- Лист бумаги или зажигалка — проверить вентиляцию и продувание окон
- Смартфон с камерой — фиксировать каждый выявленный недостаток

Что проверять: по порядку
Геометрия и площадь
Измерьте фактическую площадь и сравните с указанной в договоре. Расхождение сверх допустимого по договору — основание для перерасчёта цены. Проверьте отклонения стен от вертикали и плоскости: прикладывайте правило в нескольких местах, зазор под ним показывает неровность. Аналогично проверяются полы — уклон и перепады.
Окна и остекление
Створки должны открываться и закрываться без усилия, плотно прилегать по всему периметру. Проверьте продувание пламенем зажигалки по контуру закрытой створки. Осмотрите стеклопакеты на сколы и царапины, проверьте наличие и целостность уплотнителей, качество монтажного шва и заделку откосов.
Двери
Входная дверь — на перекос, работу замков, плотность прилегания. Межкомнатные, если они входят в комплектацию, — на свободный ход и отсутствие задевания за пол и коробку.
Электрика
Проверьте наличие напряжения в каждой розетке, работу выключателей, соответствие количества точек проектной документации. Осмотрите щиток: маркировка автоматов, отсутствие следов перегрева, аккуратность подключения.
Сантехника и вентиляция
Наличие и работоспособность запорной арматуры, отсутствие подтёков на соединениях, наличие ревизионных лючков к скрытым коммуникациям. Тягу в вентиляционных каналах проверьте листом бумаги — он должен притягиваться к решётке.
Отделка
Если квартира с отделкой — осмотрите покрытия на сколы, царапины, пятна, расхождения стыков обоев, качество укладки напольного покрытия, состояние плинтусов и углов, ровность швов плитки.

Как оформить дефектную ведомость
Все выявленные недостатки вносятся в смотровой лист или дефектную ведомость — документ, который подписывают обе стороны. Правила простые, но их соблюдение решает всё.
- Пишите конкретно. Не «плохие окна», а «створка окна в комнате площадью 18 кв. м не прилегает по нижней кромке, продувание по всей длине»
- Указывайте привязку — помещение, стена, высота, расстояние от угла
- Фиксируйте фотографиями каждый пункт
- Не подписывайте акт приёма-передачи одновременно с ведомостью, если недостатки существенны
- Получите свой экземпляр с подписью представителя застройщика
Если застройщик отказывается принимать замечания
Такое бывает, особенно при массовой приёмке в сжатые сроки. Порядок действий: составьте акт осмотра самостоятельно, с фотографиями и, по возможности, в присутствии свидетеля. Направьте его застройщику заказным письмом с описью вложения. Отказ принять замечания не лишает вас права требовать устранения недостатков — он лишь усложняет процесс.
Отдельно стоит знать: уклонение от приёмки квартиры без обоснованных причин может привести к тому, что застройщик составит односторонний акт передачи. Поэтому отказ от подписания должен быть мотивирован конкретными выявленными недостатками, зафиксированными документально, — а не общим нежеланием принимать.
Когда стоит привлечь специалиста

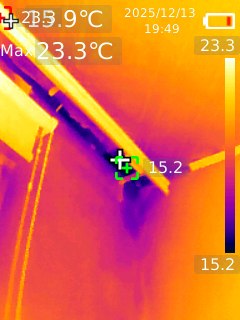

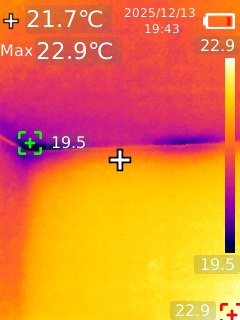

Часть дефектов не выявляется без приборов: отклонения плоскостей в пределах, незаметных глазу, но превышающих допуски; промерзание конструкций; влажность в стяжке; скрытые проблемы с вентиляцией и электрикой. Специалист проводит приёмку с инструментами и составляет ведомость с привязкой к нормативным допускам — с таким документом застройщику сложнее отказать в устранении.

Частые вопросы
Сколько времени даётся на приёмку?
Срок обычно указан в договоре и в уведомлении о готовности объекта. Как правило, это несколько недель. Затягивать не стоит: по истечении срока застройщик вправе составить односторонний акт. Если нужна отсрочка для организации осмотра со специалистом, уведомите застройщика письменно.
Можно ли принять квартиру, но зафиксировать недостатки?
Да, это распространённая практика. Акт приёма-передачи подписывается с одновременным подписанием дефектной ведомости и указанием в акте на наличие приложения с перечнем недостатков. Так вы получаете ключи и одновременно сохраняете требование об их устранении.
Отдельно про квартиры без отделки
Кажется, что в «бетоне» проверять нечего — но именно здесь скрыты недостатки, которые потом обойдутся дороже всего, поскольку исправлять их придётся уже под своей отделкой.
- Геометрия помещений. Отклонения стен от вертикали и плоскости прямо влияют на расход материалов при будущем ремонте: выравнивание заваленной стены — это лишние сантиметры штукатурки по всей площади
- Ровность и прочность стяжки, если она входит в комплектацию: трещины, отслоения, перепады уровня
- Оконные блоки и монтажные швы — их меняют редко, а дефект монтажа проявится первой же зимой
- Вводы коммуникаций — расположение стояков, наличие отсечной арматуры и ревизий, выведенные точки электрики

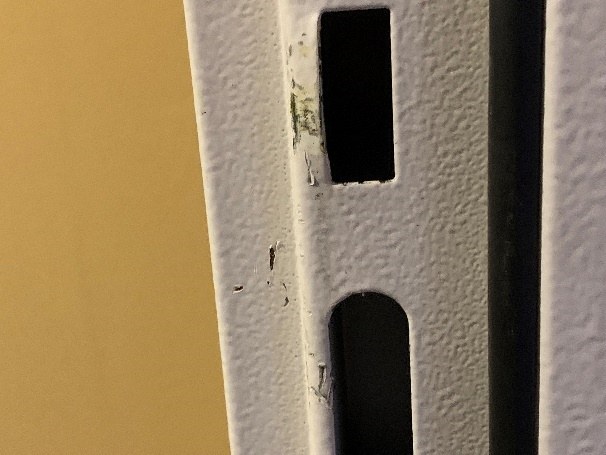

- Вентиляционные каналы — наличие тяги в каждом канале
- Признаки промерзания и намокания — на голых стенах они видны лучше, чем под отделкой, и это преимущество стоит использовать
Практическое соображение: дефекты, зафиксированные до начала собственного ремонта, устраняет застройщик. Те же дефекты, обнаруженные после отделки, устранять придётся вам — а затем ещё и доказывать, что причина в конструкции, а не в вашем ремонте.
Что делать, если недостатки обнаружились после подписания?
Действует гарантийный срок: не менее пяти лет на объект и не менее трёх лет на инженерное оборудование. Требование заявляется письменно, при отказе — экспертиза и претензия. Разница лишь в том, что процесс дольше, чем устранение до подписания акта.
Застройщик торопит и говорит, что осмотр займёт 15 минут. Это нормально?
Нет. Приёмка — ваше право, а не одолжение, и её продолжительность определяется необходимостью проверить объект, а не графиком представителя застройщика. Полноценный осмотр однокомнатной квартиры занимает около часа, с привлечением специалиста и приборами — дольше. Давление со стороны сотрудника не является основанием сокращать проверку.
Можно ли прийти на приёмку со специалистом?
Да, ограничений на это нет: вы вправе пригласить любое лицо для помощи в осмотре. Некоторые застройщики просят предупредить заранее — это разумно и с организационной точки зрения, поскольку требуется согласовать время. Отказ допустить специалиста незаконен, и такой отказ стоит зафиксировать письменно.
Приёмка квартиры со специалистом
Инструментальная проверка геометрии, окон, инженерии и отделки с оформлением дефектной ведомости.
