Приёмка ремонта: как задокументировать брак для суда
2 МИН ЧТЕНИЯ

Приёмка ремонта: как задокументировать брак для суда

После чистовой отделки в квартире нашли десятки дефектов. На примере показываем, как ведомость дефектов превращает «не нравится» в доказательство для суда.

Автор: ЦКЭ Проект

Прокрутите вниз

После сдачи ремонта у собственника обычно есть два пути: смириться с тем, что «так и должно быть», или требовать переделки. Разница между этими путями почти всегда — в документе. Разбираем реальный случай, где десятки дефектов чистовой отделки превратились не в спор «нравится / не нравится», а в конкретную ведомость с номерами, размерами и нормативами.

С чего начиналось

Заказчик обратился с типичной проблемой: после завершения предчистовой и чистовой отделки квартиры в глаза бросались десятки замечаний — от кривизны стен до нарушений в узлах примыкания. Устно подрядчик частично соглашался, частично отрицал. Проблема в том, что устные договорённости в суде не работают — нужен документ, который выдержит проверку.

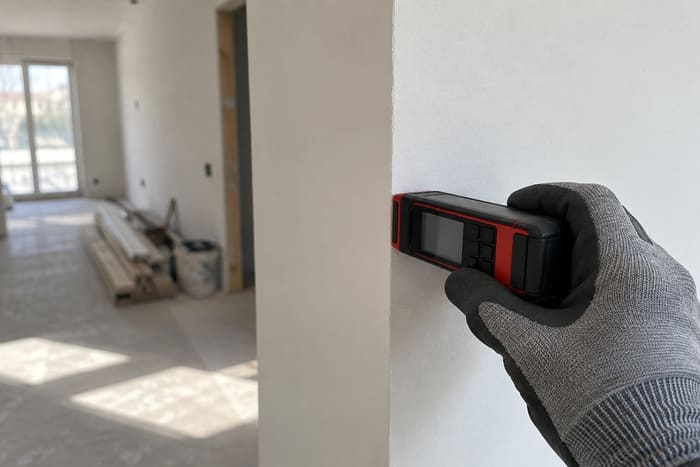

Инженер проводит контрольные замеры отклонений стены лазерным дальномером при приёмке отделки
Инструментальные замеры при обследовании — основа объективной ведомости дефектов

Как фиксируется дефект, а не мнение

Обследование велось в два этапа. Сначала — визуальный осмотр всех помещений квартиры с фотофиксацией каждого замечания. Затем — детальное инструментальное обследование: контрольные обмеры лазерным дальномером, стальной рулеткой и штангенциркулем, чтобы перевести «стена кривая» в конкретное отклонение в миллиметрах от нормативного значения.

  • Каждый дефект получает точный адрес внутри квартиры — помещение, стена, участок
  • Для отклонений геометрии приводится измеренное значение и нормативный допуск, с которым оно сравнивается
  • Фотография дефекта делается крупным планом с привязкой к измерительному инструменту в кадре
  • Итоговая ведомость дефектов и повреждений оформляется как приложение к техническому заключению

Почему это работает лучше, чем просто список претензий

Ведомость дефектов, оформленная по этой схеме, отличается от бытового перечня жалоб тем, что каждый пункт в ней проверяем: указано, чем именно измерено отклонение и с каким нормативным документом оно сопоставлено (СП 71.13330, ГОСТ 31937-2011 и смежные своды правил для отделочных работ). Подрядчику становится нечего возразить фразой «мне так не кажется» — есть конкретная цифра и конкретный прибор, которым её получили.

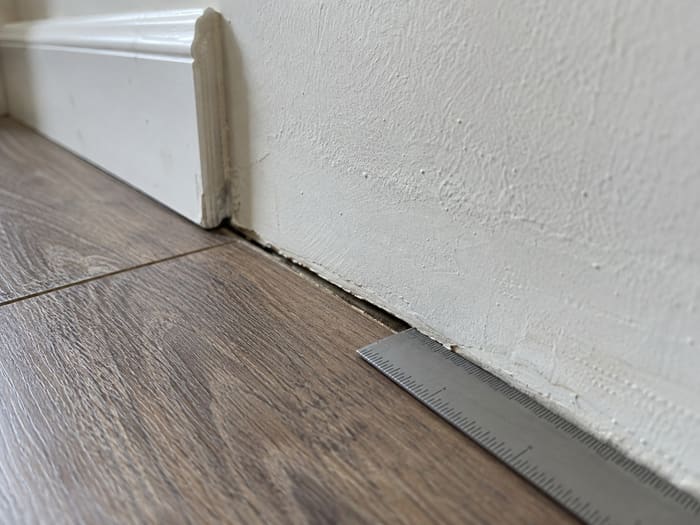

Крупный план дефекта примыкания напольного покрытия к стене с измерительной линейкой
Дефект узла примыкания, зафиксированный с привязкой к измерительному инструменту

Что дальше происходит с таким заключением

Именно такая ведомость дефектов становится приложением к письменной претензии подрядчику или застройщику — с конкретным перечнем, что и где нужно переделать, а не общими словами о «плохом ремонте». Если сторона отказывается устранять недостатки добровольно, тот же документ ложится в основу искового заявления: суд работает с измеримыми фактами, а не с оценочными суждениями сторон.

Что делать перед приёмкой ремонта

  1. Не подписывать акт приёмки в день осмотра, если есть сомнения — закон даёт время на проверку
  2. Осматривать помещение при дневном свете и с боковым освещением — так лучше видны отклонения плоскостей
  3. Проверять углы, примыкания и стыки отдельно от общей плоскости стен — там чаще всего прячутся дефекты
  4. При сомнении в масштабе проблемы заказывать инструментальное обследование до подписания акта, а не после
  5. Требовать от подрядчика письменный ответ на каждый пункт ведомости, а не общее «мы всё поправим»

Экспертиза качества ремонта и приёмка отделки

Проведём инструментальное обследование, составим ведомость дефектов с привязкой к нормативам — документ, с которым работают подрядчики и суды.
